Строительство базы в условиях Крайнего Севера
Задача
По техническим требованиям предстояло:
-
построить быстровозводимый ангар 30×12×6 м для стоянки и ремонта техники;
-
предусмотреть хранение ЗИП и кабельной продукции;
-
установить мобильное контейнерное здание (8×2,5×2,7 м) для размещения персонала (7 человек);
-
оборудовать здание системами отопления, вентиляции, электроснабжения, освещения и автоматической пожарной сигнализацией;
-
подключить объект к энергосети по ТУ;
-
завершить строительство в регламентированные сроки, закреплённые в проектной документации.
Логистика и путь к объекту
Главная особенность проекта — доставка. Она проходила в несколько этапов:
-
Сначала материалы собрали в Красноярске.
-
Далее их погрузили на баржи и отправили по Енисею до города Игарка.
-
В Игарке провели перегрузку с барж на вездеходы.
-

На вездеходах материалы доставляли прямо на площадку, преодолевая тундру и заболоченные участки.
-
Часть особо габаритных или срочных грузов доставляли вертолётами.
Такой маршрут требовал учитывать вес, упаковку и габариты каждого элемента: плит ПДН-14, профилей ЛСТК, дверей, ворот и инженерного оборудования.
Ход строительства
Прибытие материалов

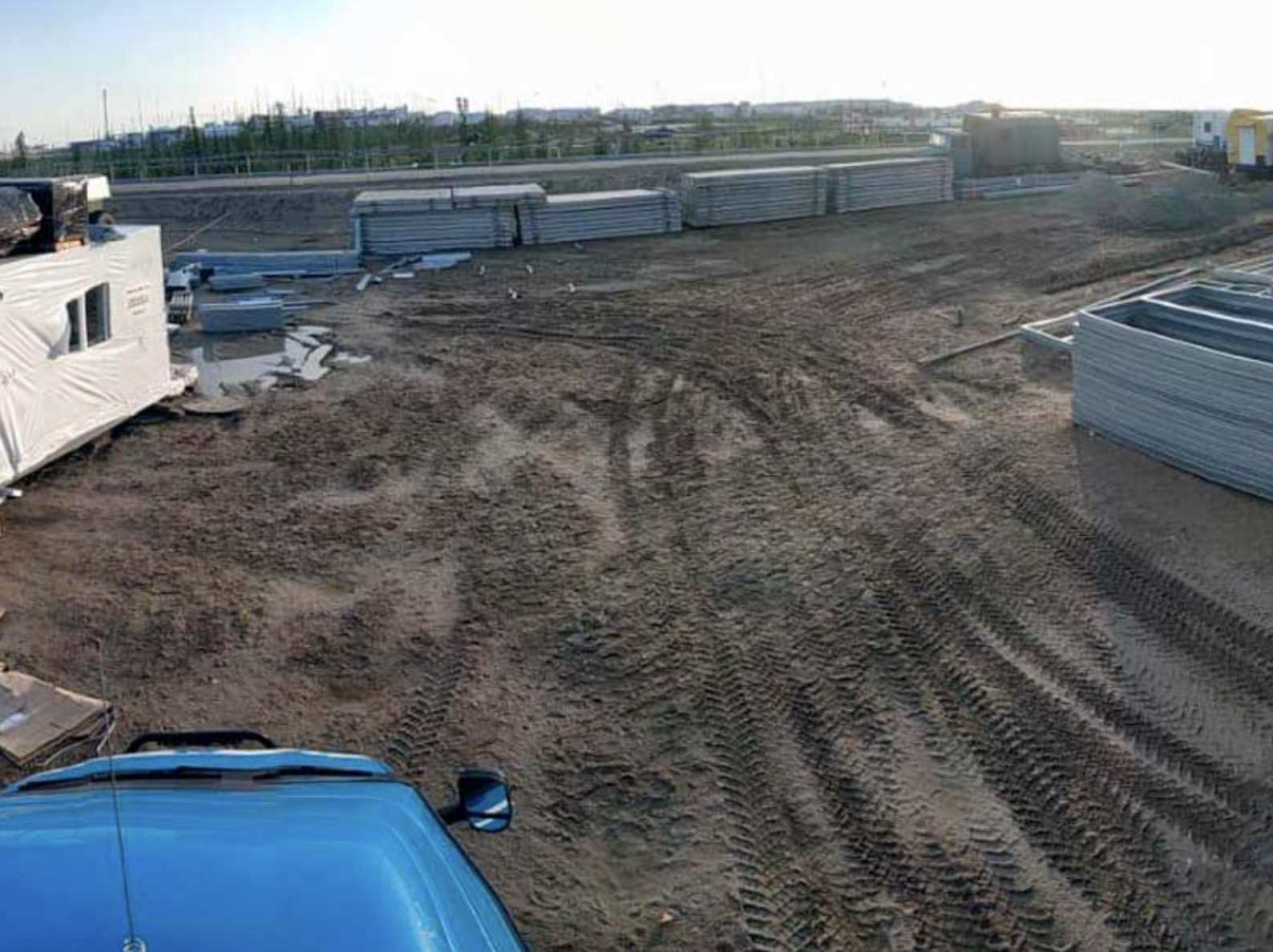

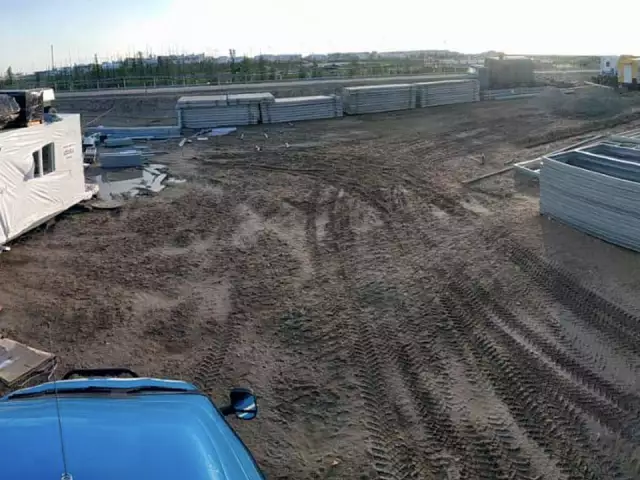

Первые партии прибыли в июле. Разгрузка велась вручную и с помощью автокрана, так как площадка не имела развитой инфраструктуры. Все элементы заносили в журнал поступления, чтобы исключить потери.

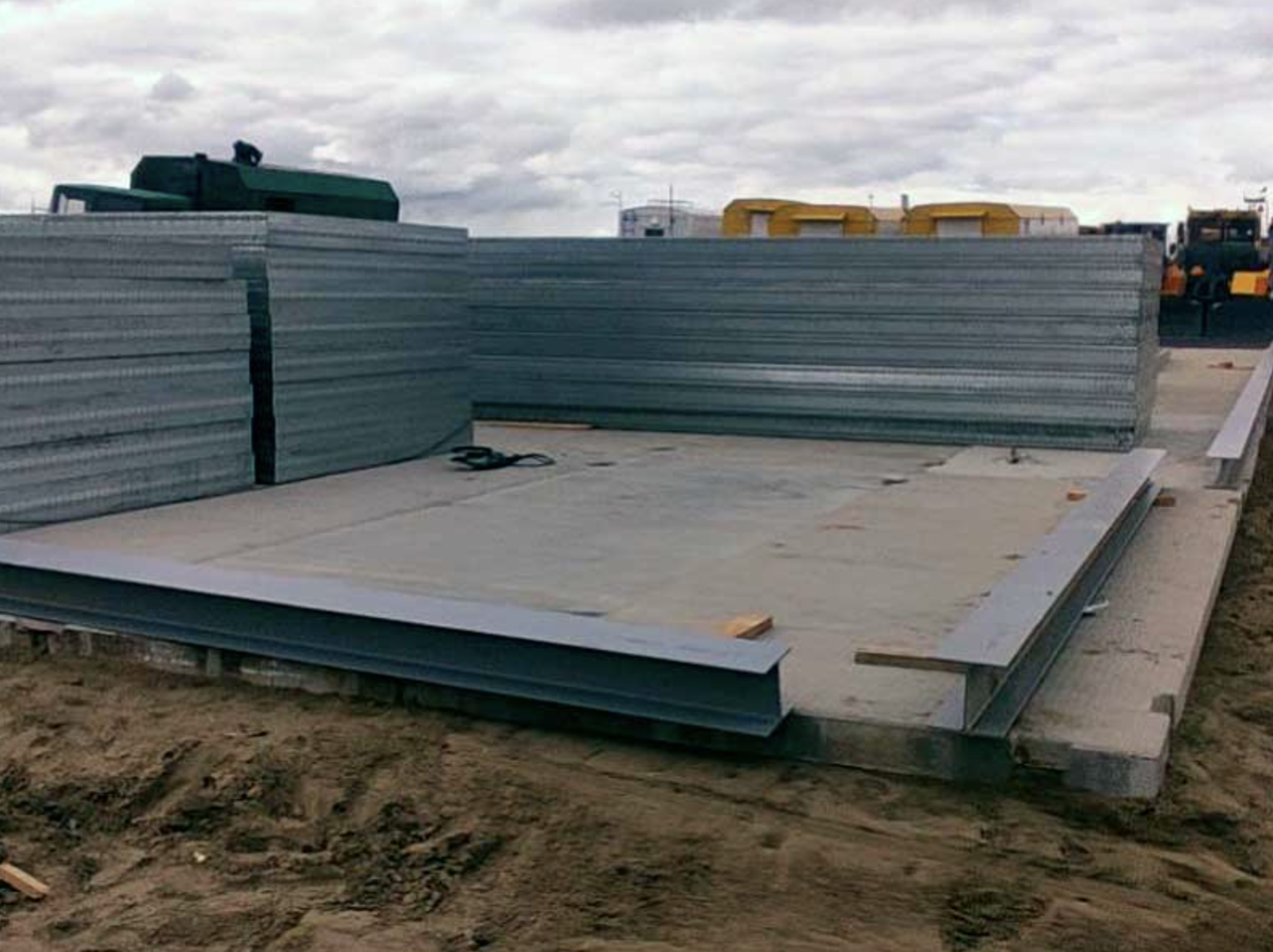

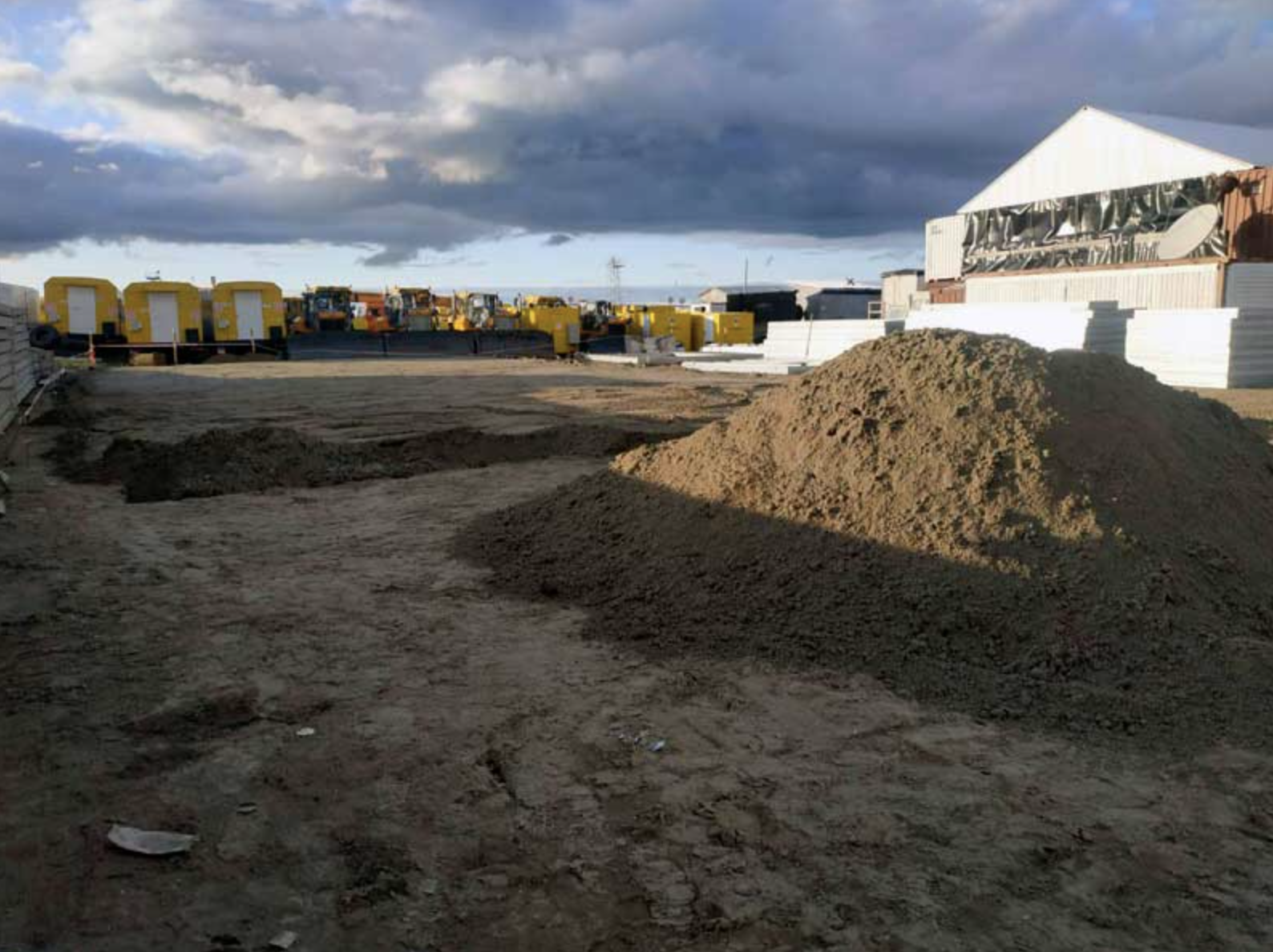

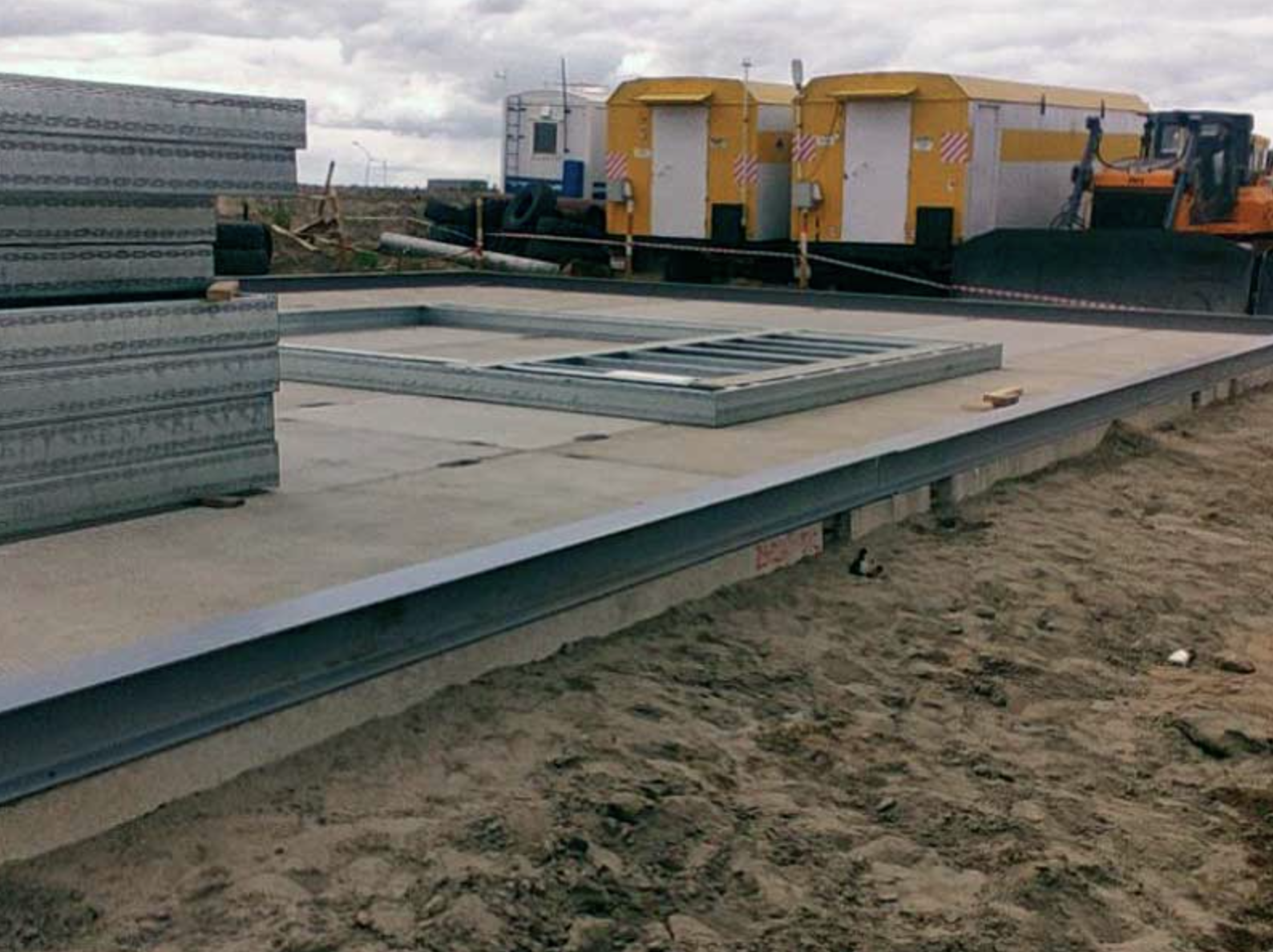

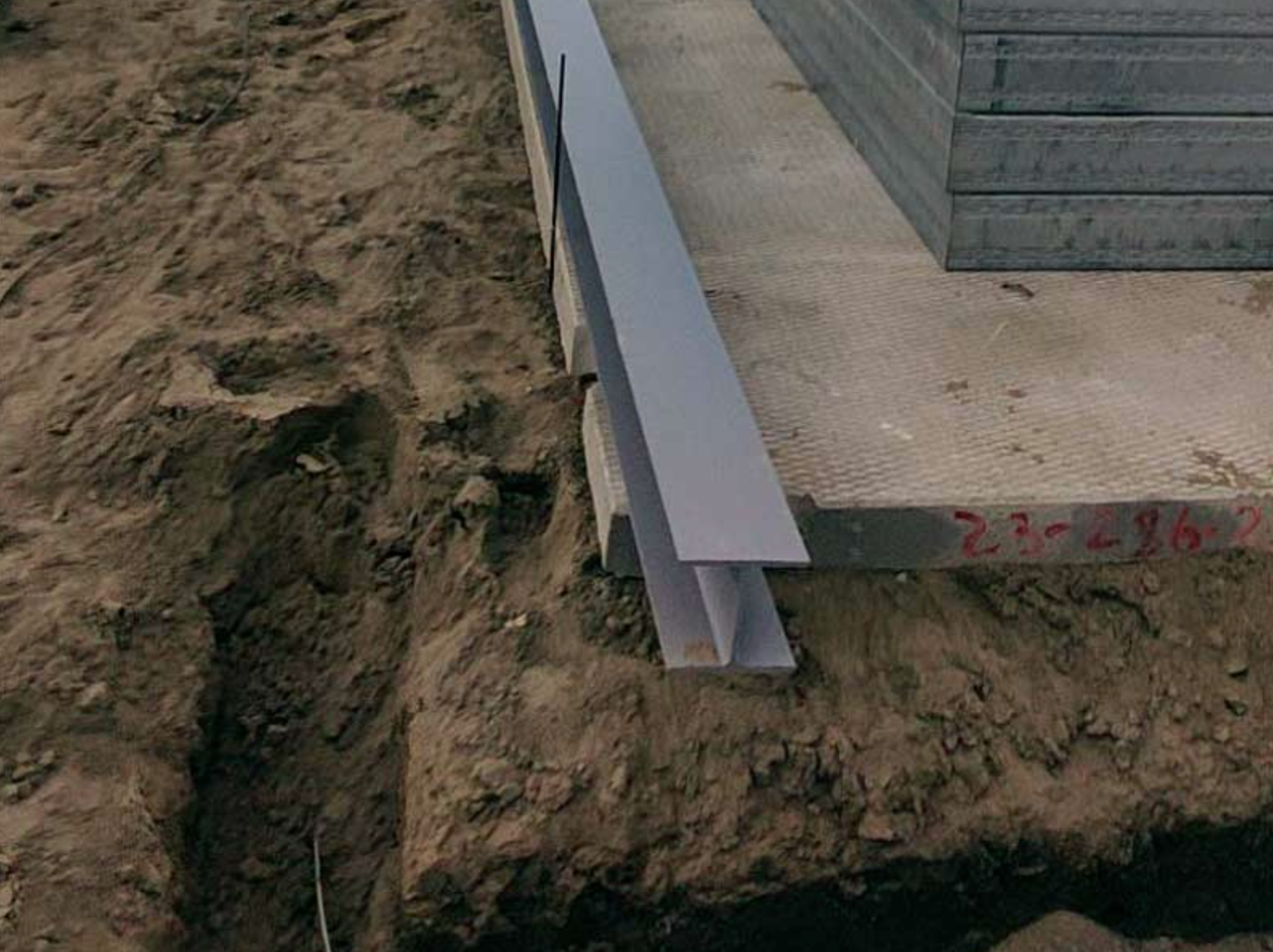

Площадку выровняли, сделали песчаную подсыпку и уплотнили грунт виброплитами. Это обеспечило равномерное распределение нагрузки.

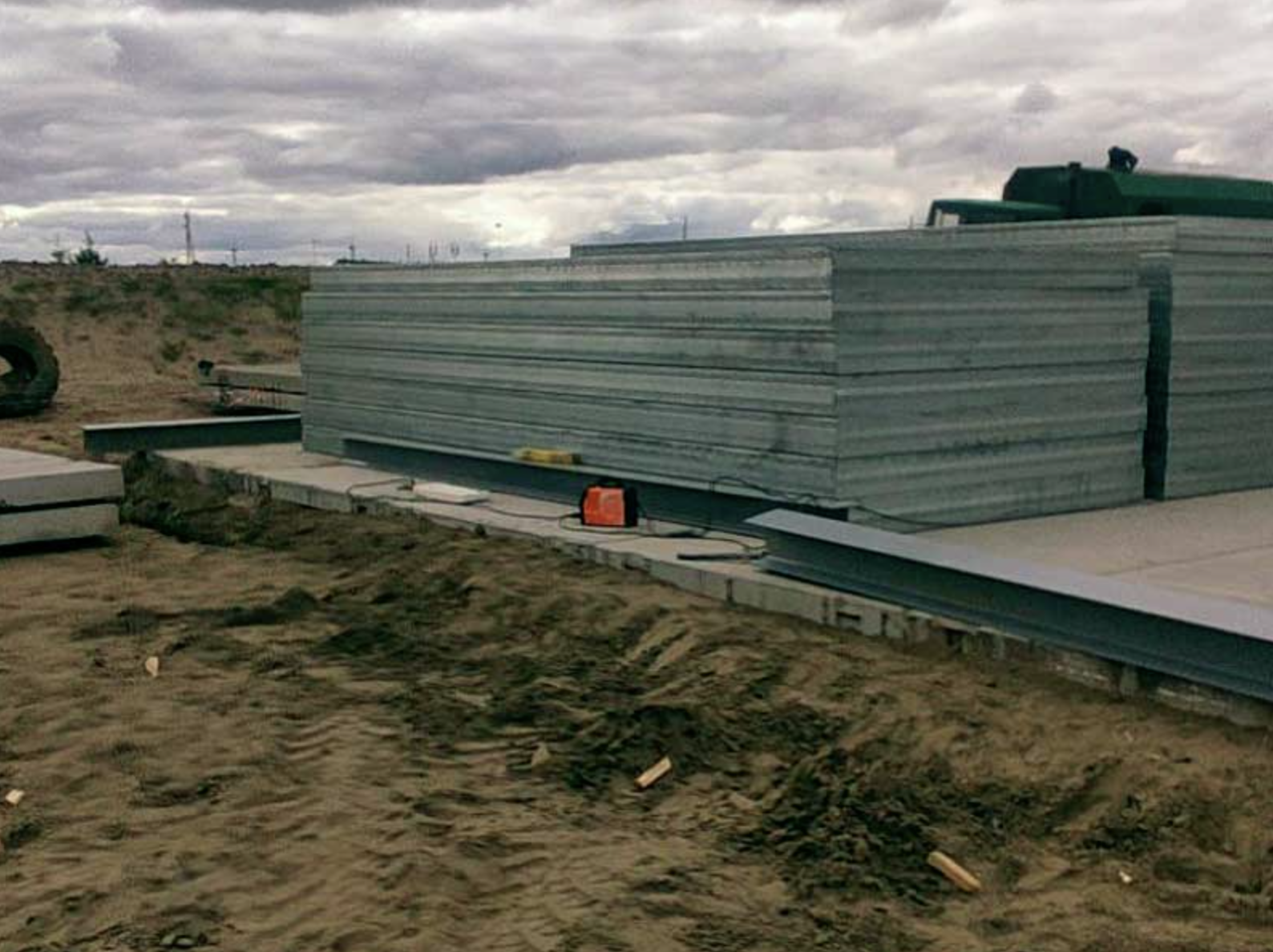

Плиты монтировали с использованием спецтехники, сваривали закладными деталями и дополнительно увязывали проволокой. Для стыков использовали цементный раствор, чтобы исключить подвижки.

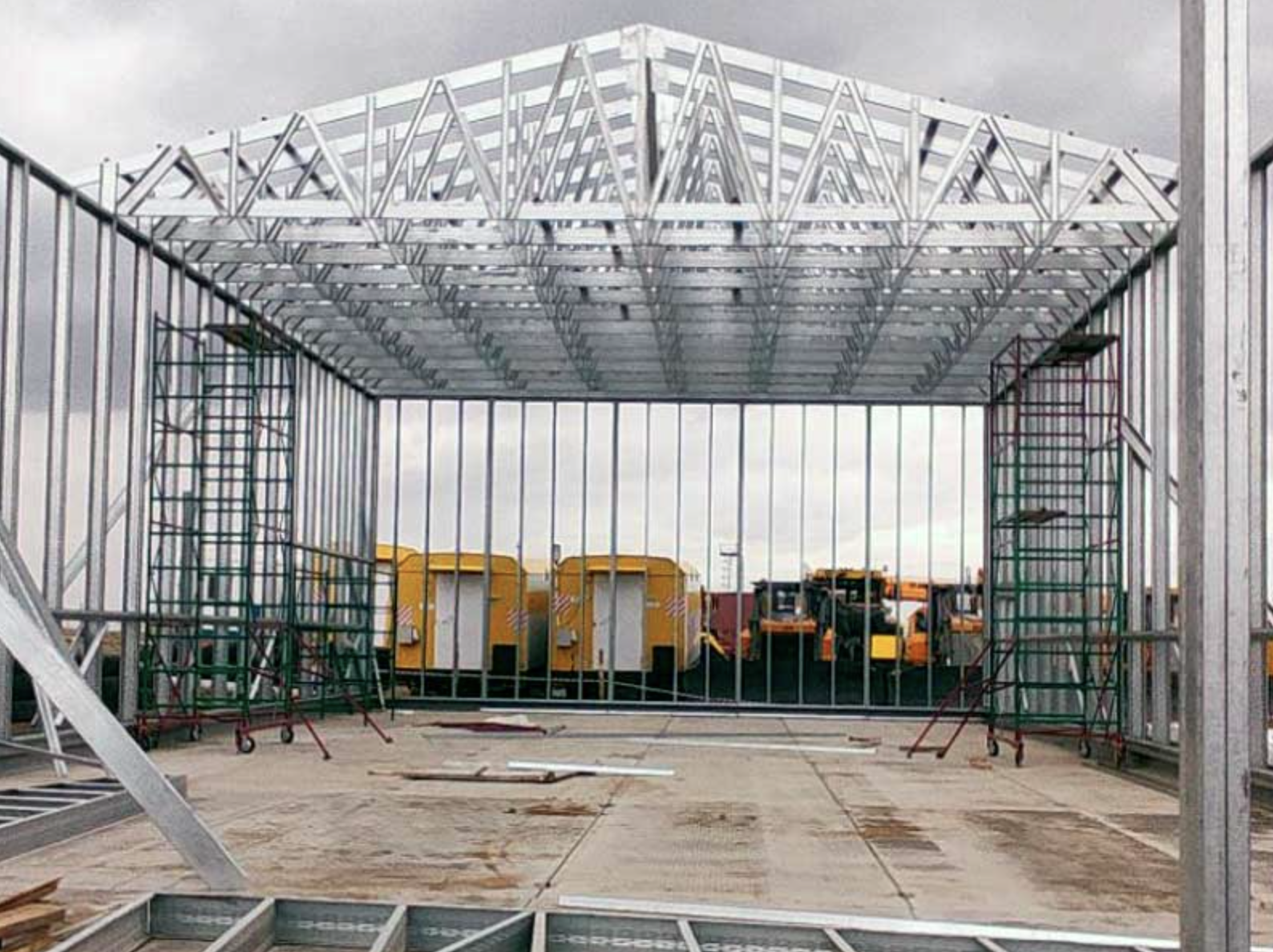

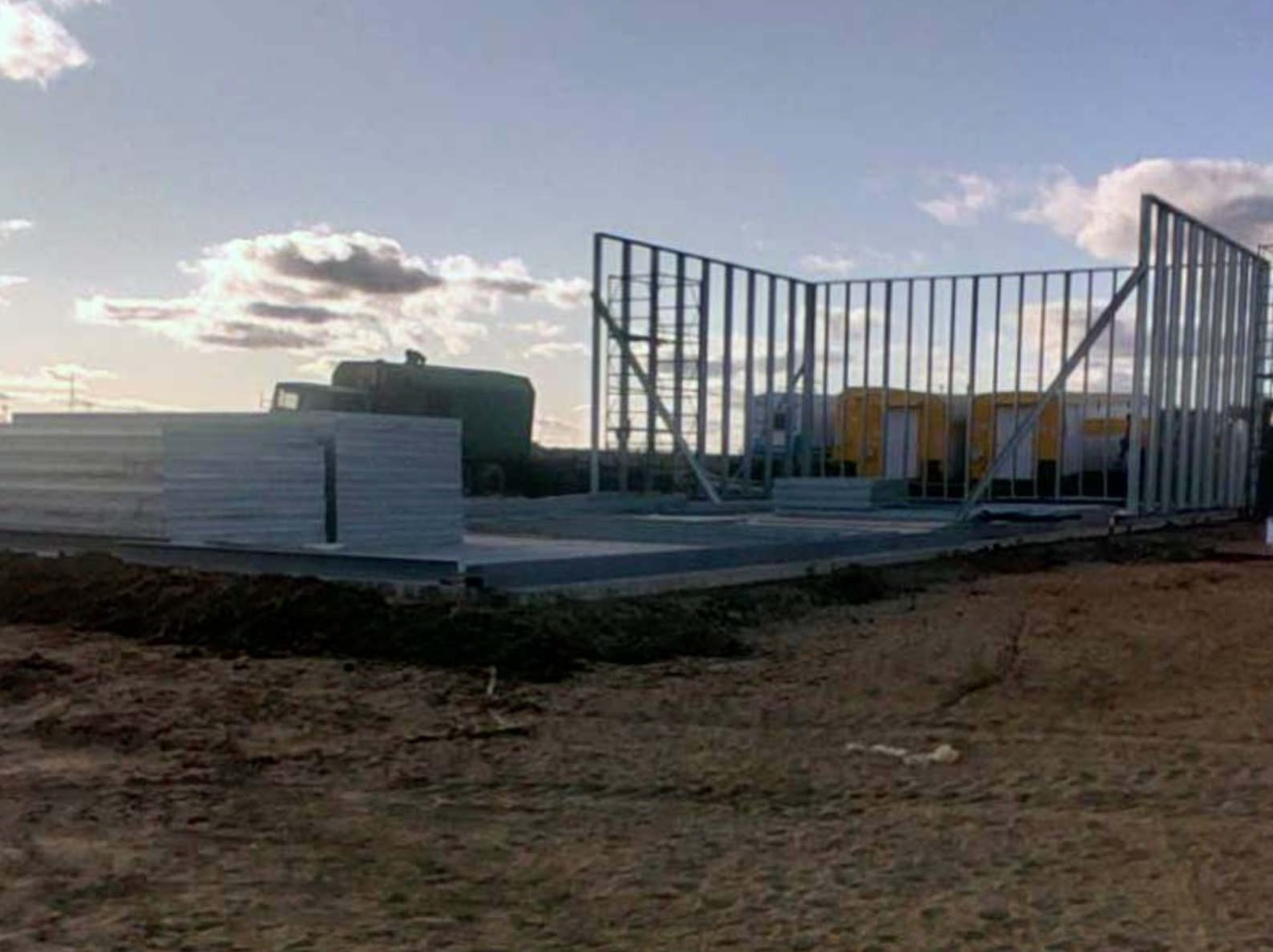

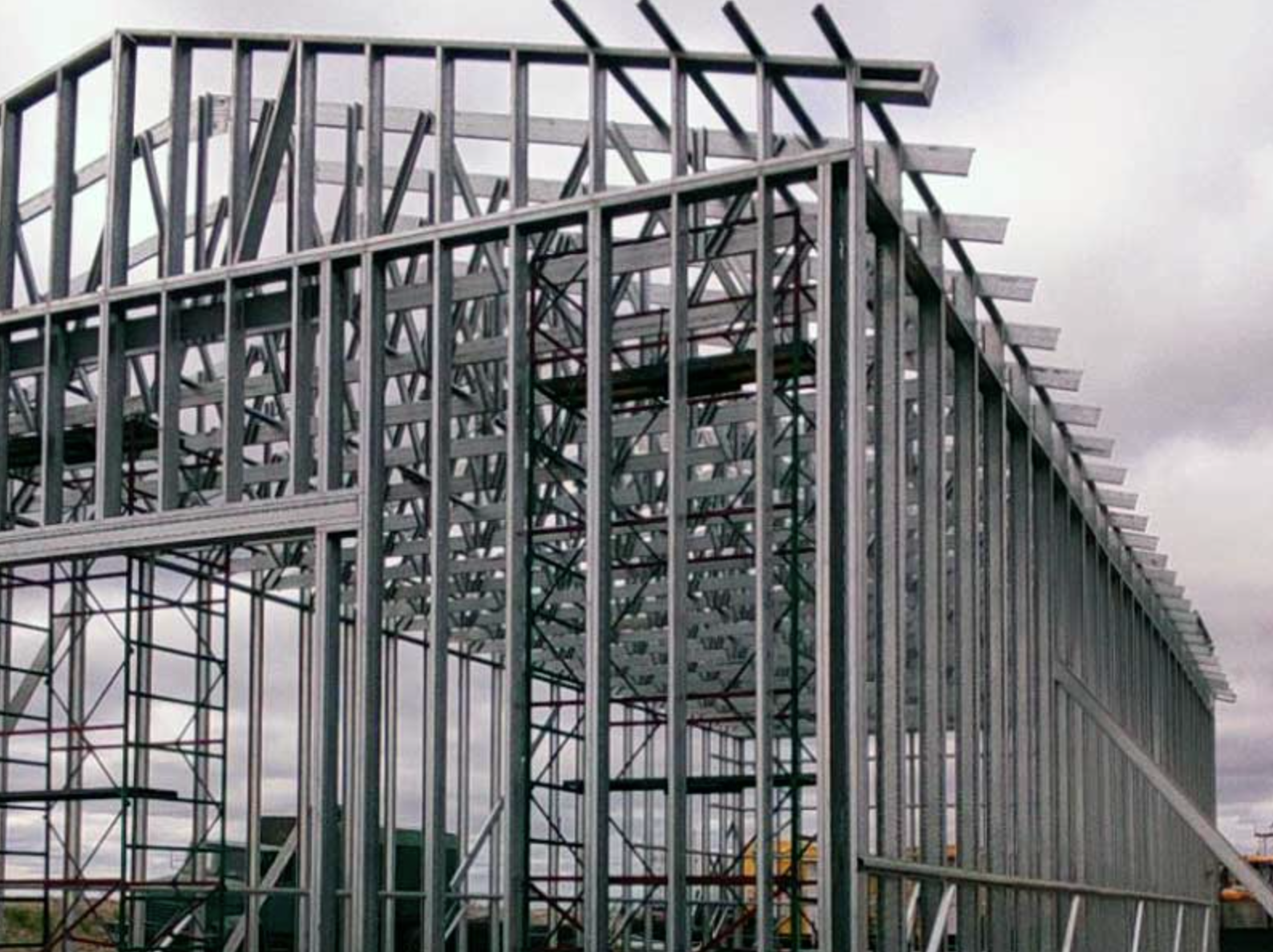

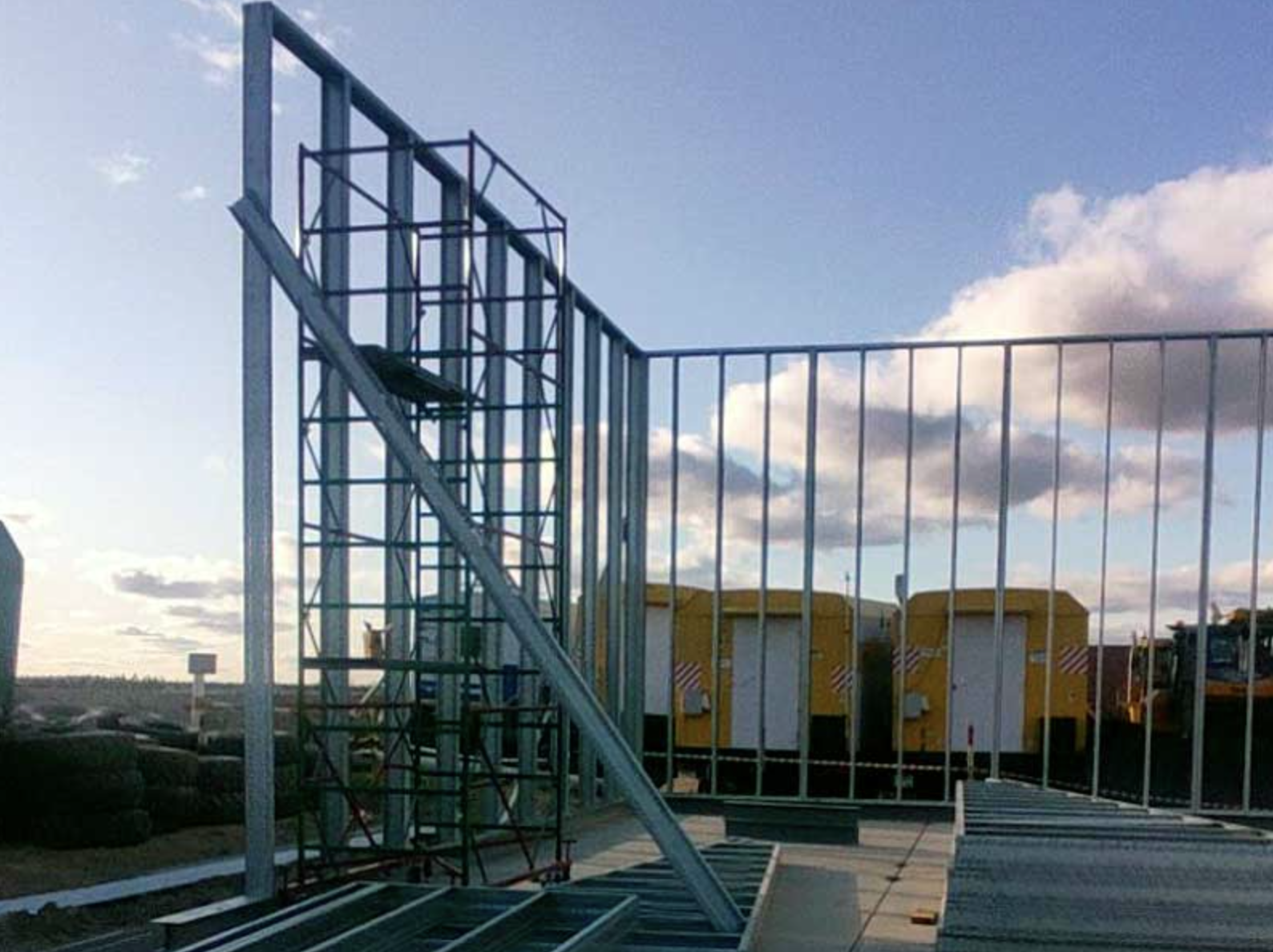

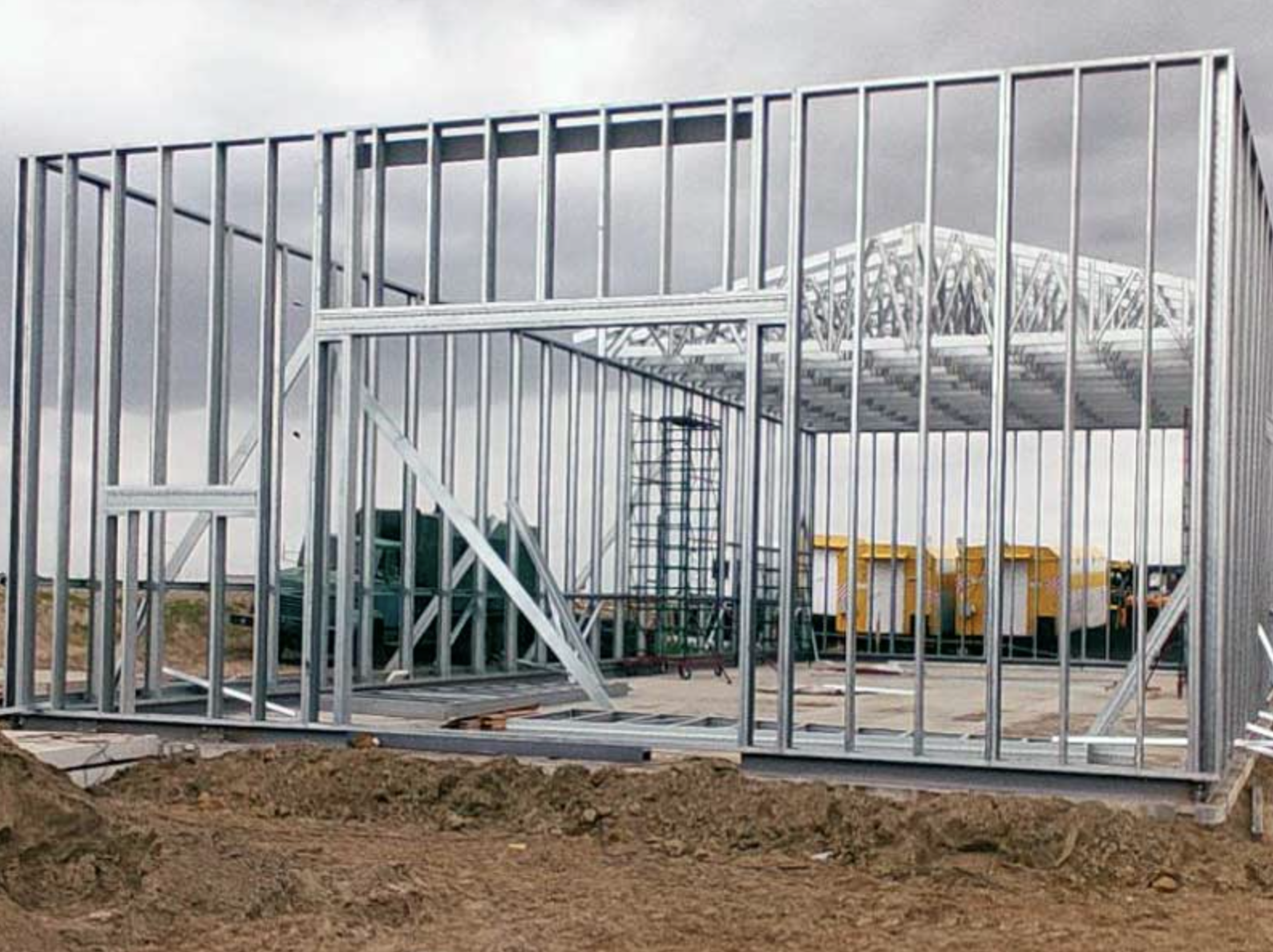

Монтаж начинался со сборки стеновых стоек. Каждая стойка фиксировалась временными связями, затем добавлялись балки и ригели. Использовались профили из стали С345 с антикоррозийным покрытием. После выравнивания геометрии закрепляли диагональные связи, придавая конструкции жёсткость.

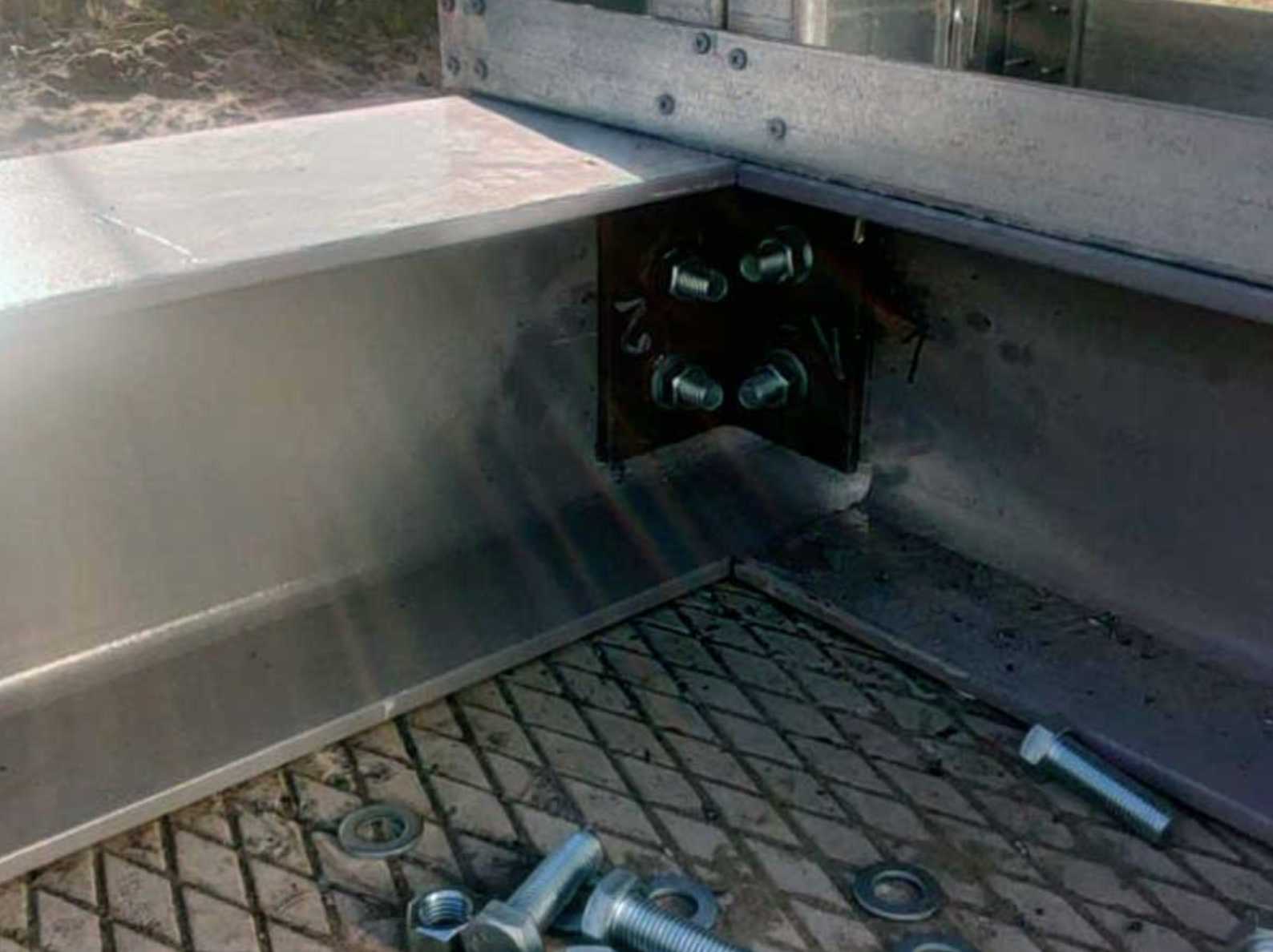

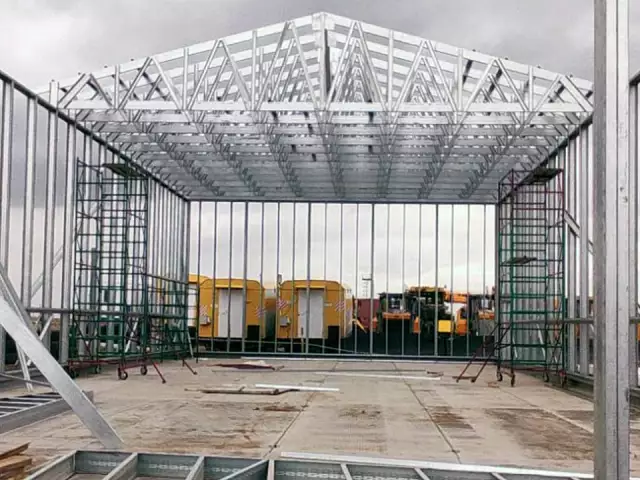

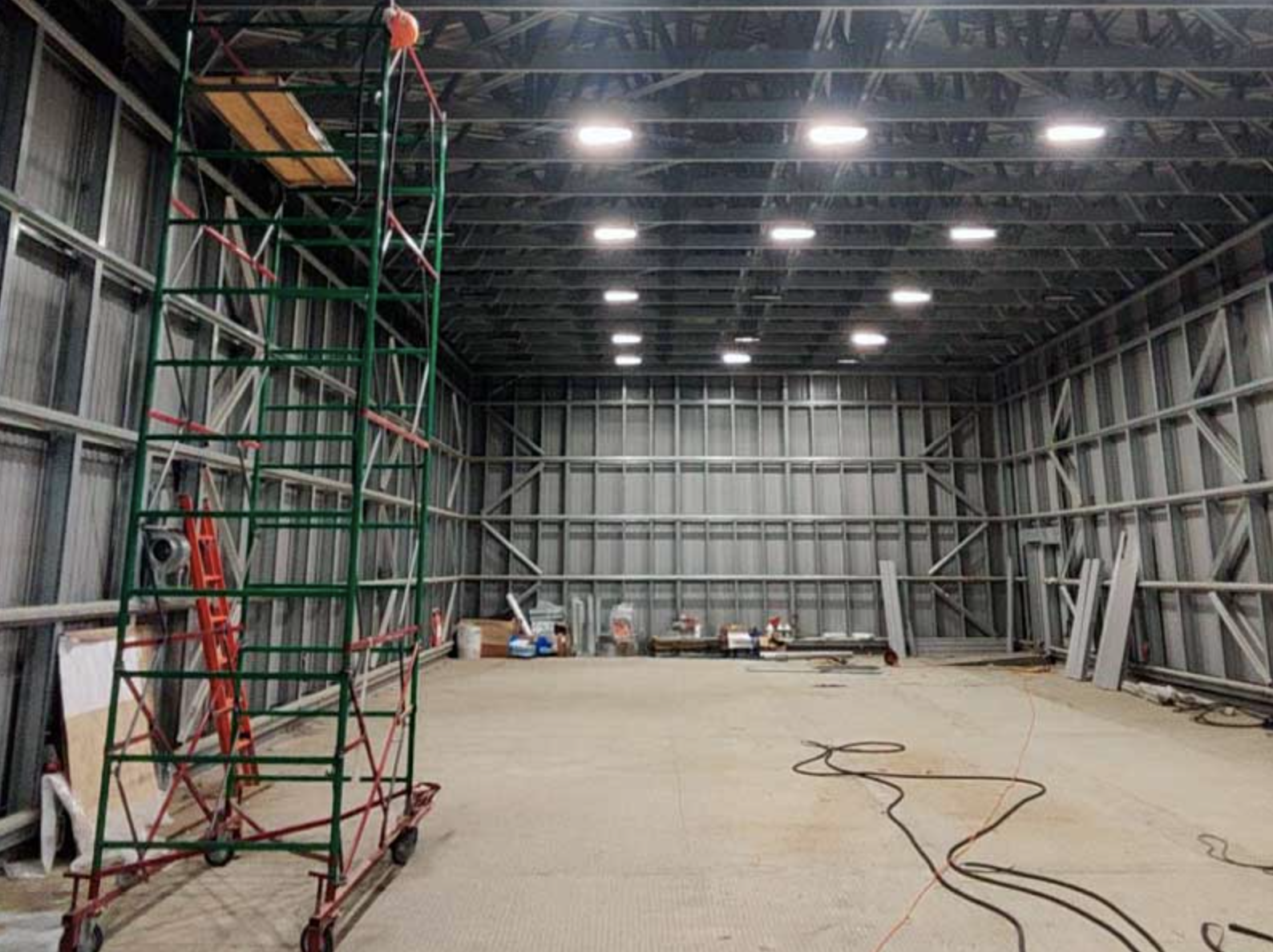

Фермы устанавливали автокраном, соединяли болтами нормальной точности. После установки всех ферм монтировали прогоны, затем настил крыши. На этом этапе проводили промежуточную приёмку — проверяли высотные отметки и диагонали.

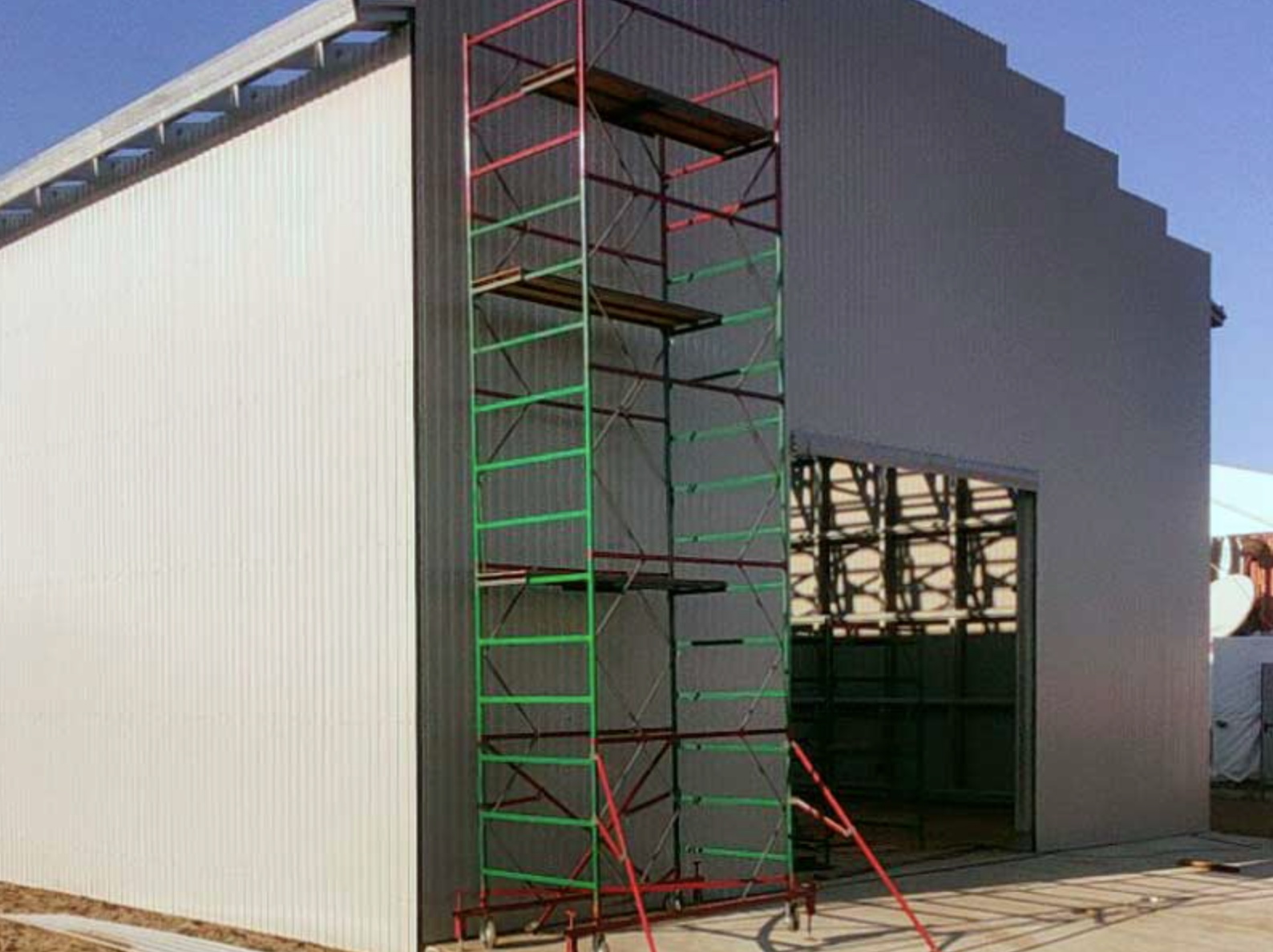

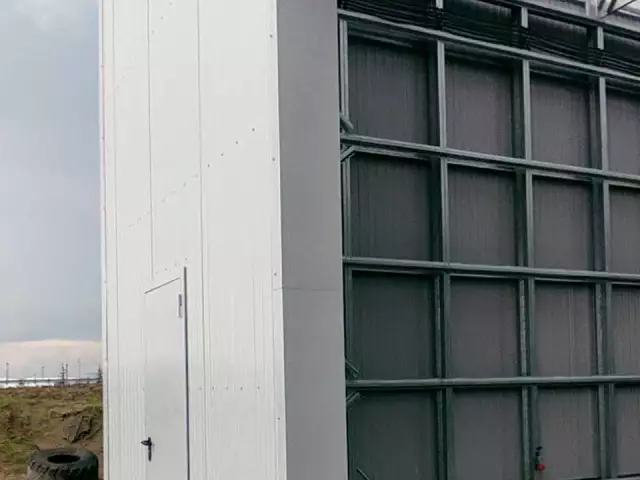

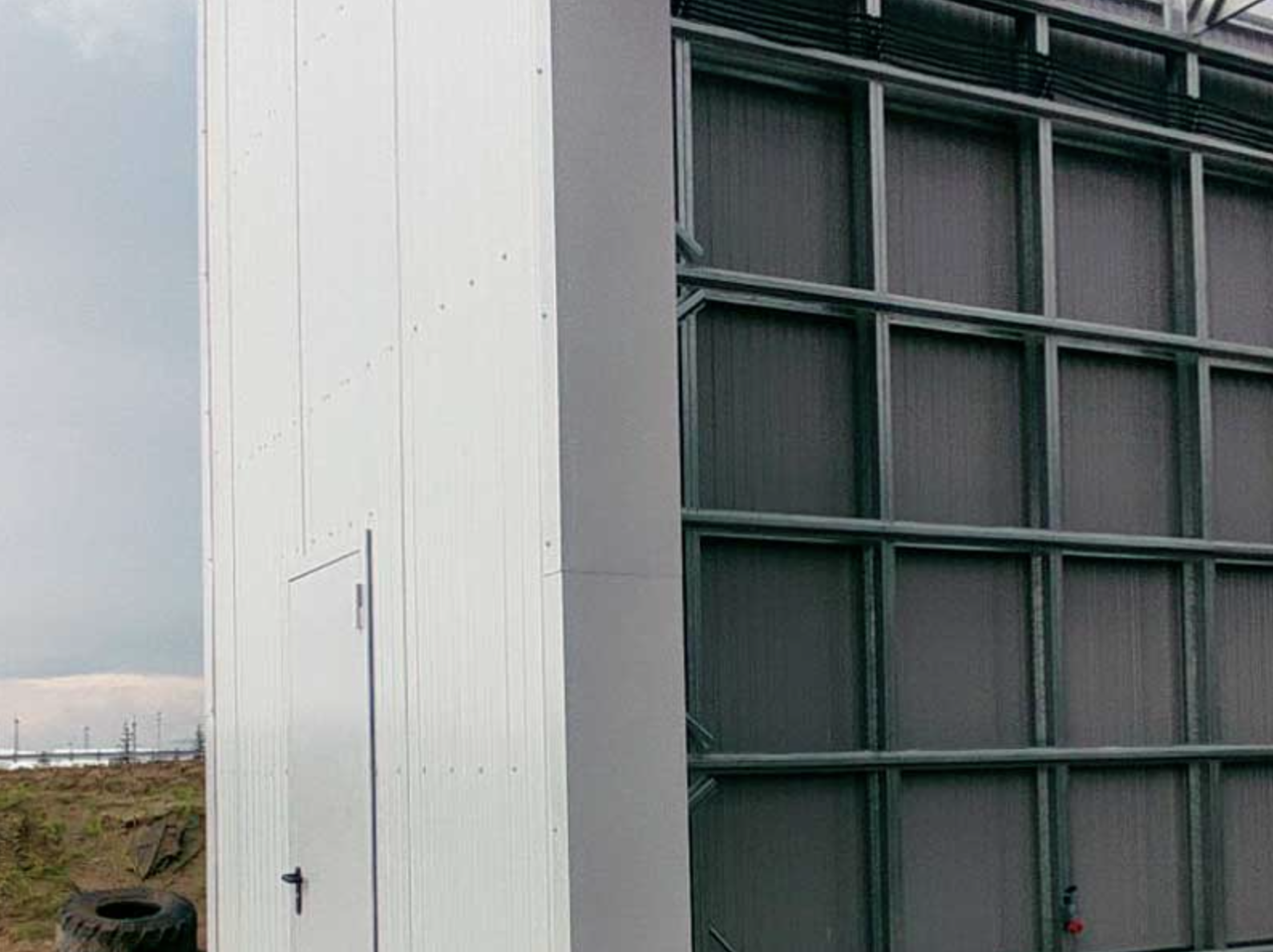

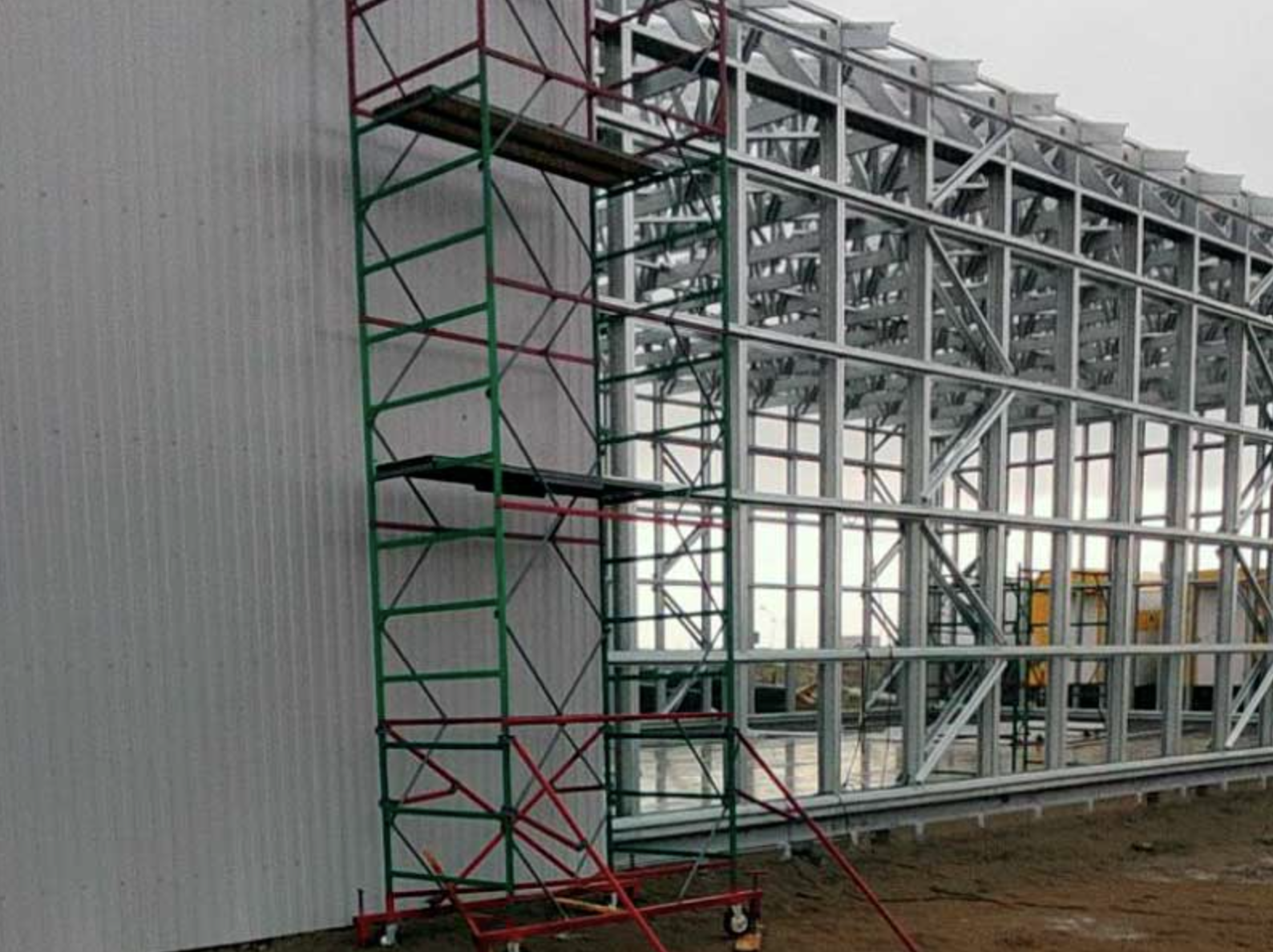

Стены и кровлю закрывали профлистом с полимерным покрытием. Панели фиксировались самонарезающими винтами с герметизирующими шайбами. В местах примыкания к воротам и дверям ставили доборные элементы.
Ворота секционные 4×4 м собирали на объекте, устанавливали направляющие и автоматику. Двери утеплённые металлические, с антивандальными замками.
Инженерные системы
-

Электроснабжение: смонтированы кабельные трассы, щиты, освещение внутри ангара. Проведены измерения сопротивления изоляции и проверка цепи «фаза‑нуль».
-

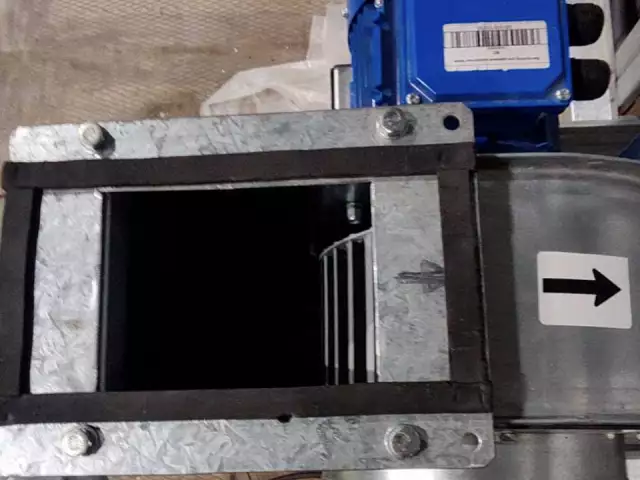

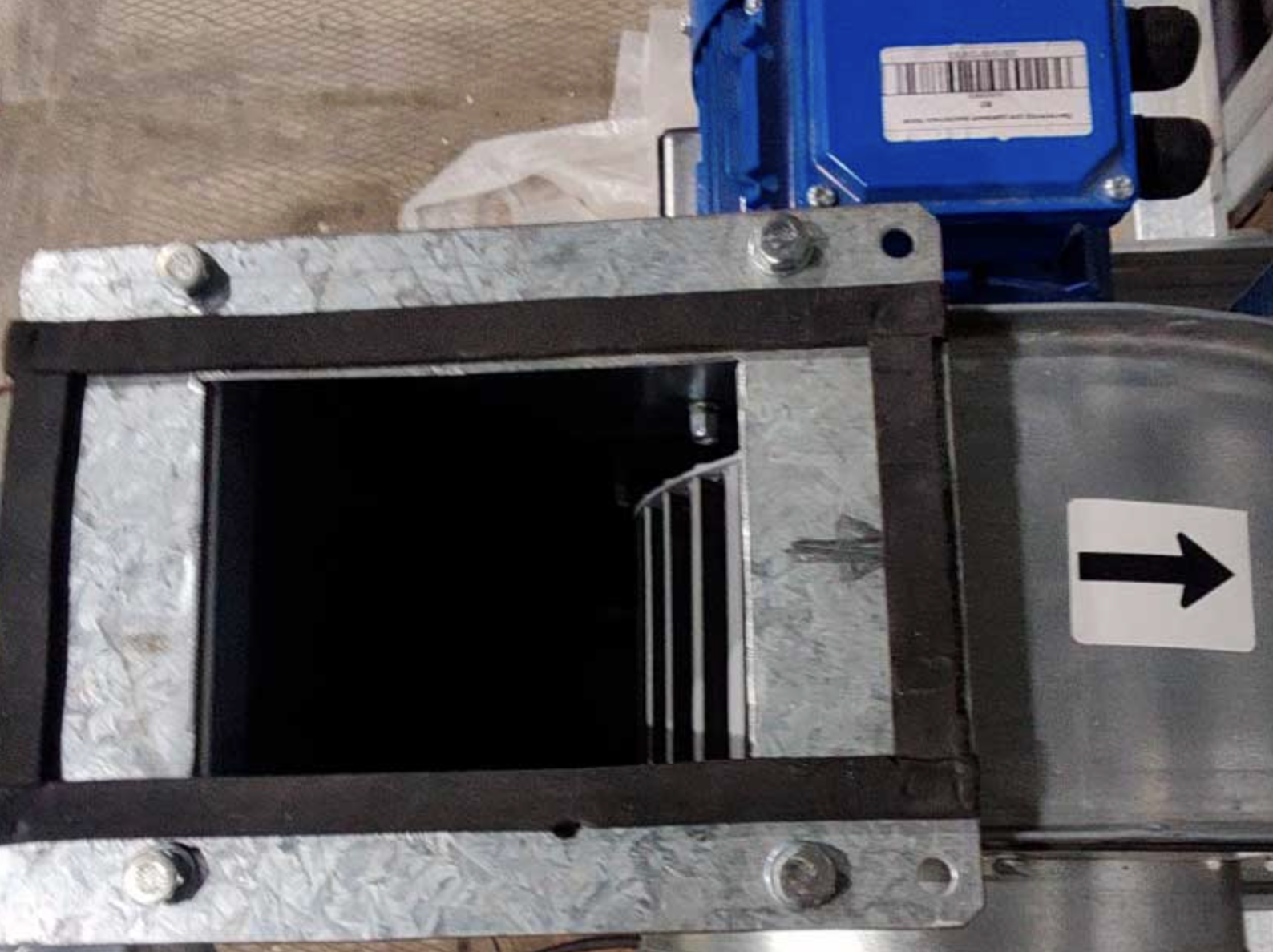

Вентиляция: установлены канальные вентиляторы и воздуховоды. Выполнена регулировка расхода воздуха по точкам.
-

Пожарная сигнализация: датчики дыма, ручные извещатели, сигнальные лампы и звуковые сирены. Проверены сценарии оповещения и запуск модулей (по программе ПНР). Подключение к сети обеспечили через временные линии протяжённостью 240 метров. Для прокладки кабелей через заболоченные участки использовались вездеходы.
Провели пусконаладку оборудования: проверка ворот, автоматики, освещения, пожарной сигнализации. Здание убрали, смонтировали таблички и указатели. Подготовили комплект ПНР‑протоколов и готовность к приёмке по разделам.
Результат
-

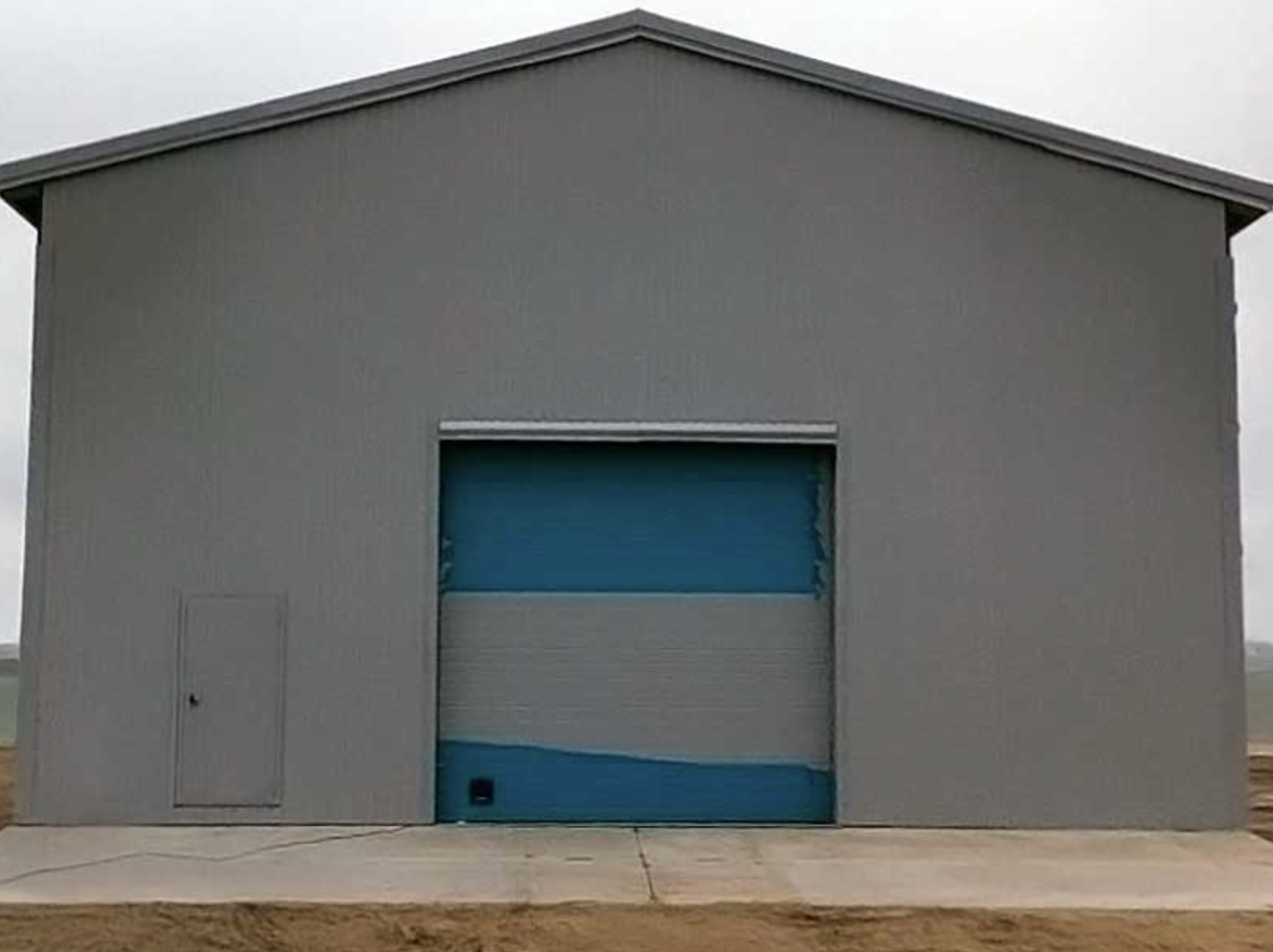

Построен и подготовлен к эксплуатации ангар 30×12×6 м с воротами и дверями.
-
Установлено мобильное здание контейнерного типа, оснащённое мебелью, вентиляцией и АПС.
-
Обеспечены рабочие места для семи сотрудников, включая инженеров, водителей и кабельщиков.
-
Организовано хранение ЗИП и кабельной продукции.
-
Объект готов к эксплуатации в суровых условиях Севера.
Даже в условиях Крайнего Севера можно реализовать проект с учётом всех ограничений: от доставки по реке и тундре до полной сборки здания и запуска инженерных систем. Главное — детальное проектирование, учёт особенностей логистики и строгий контроль на каждом этапе.
